Хід будівництва ЖК Orange City червень 2026

16.07.2026

Шановні покупці ЖК Orange City. Повідомляємо Вам про те, що ведуться

всі будівельно-монтажні роботи:

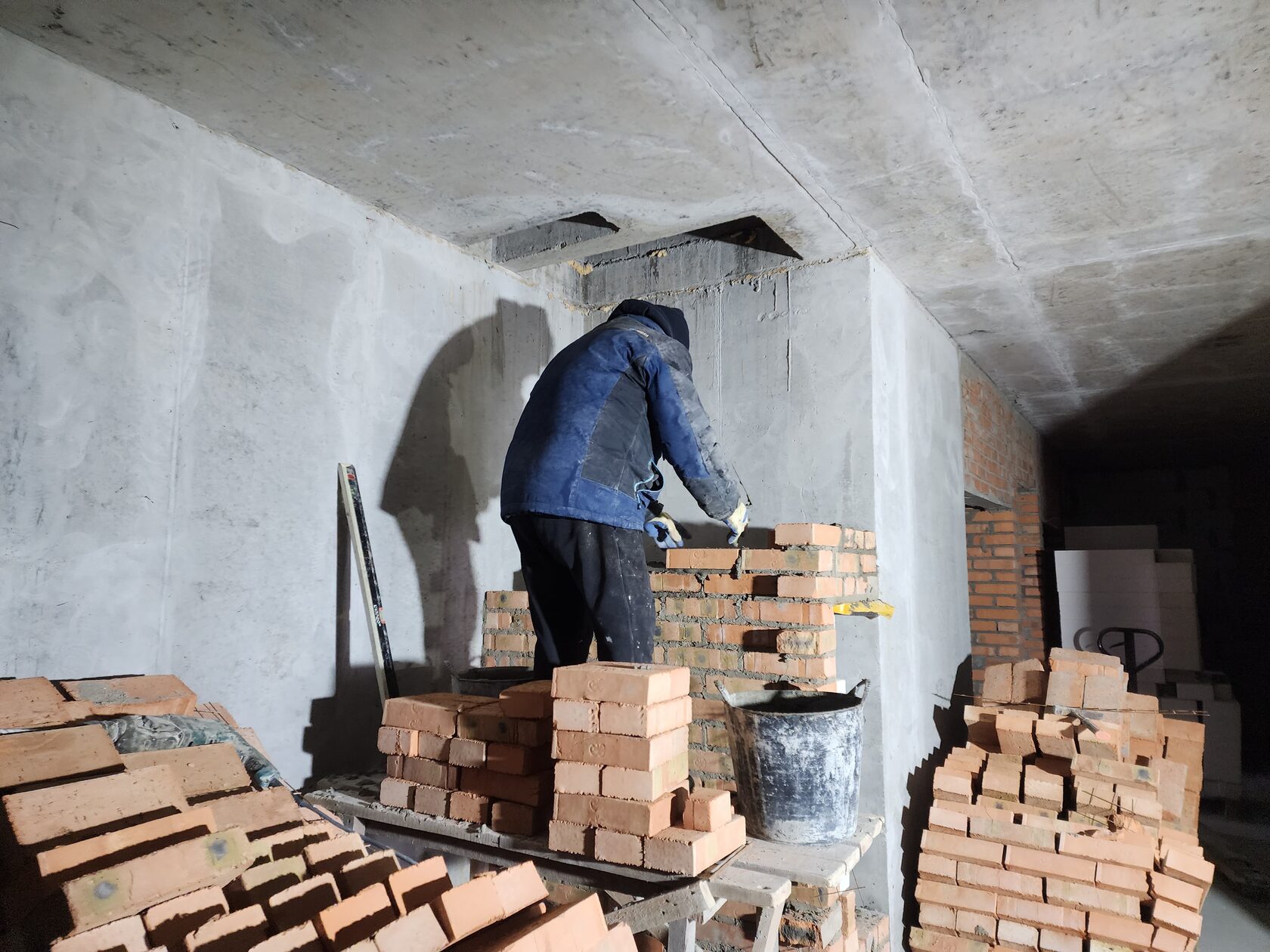

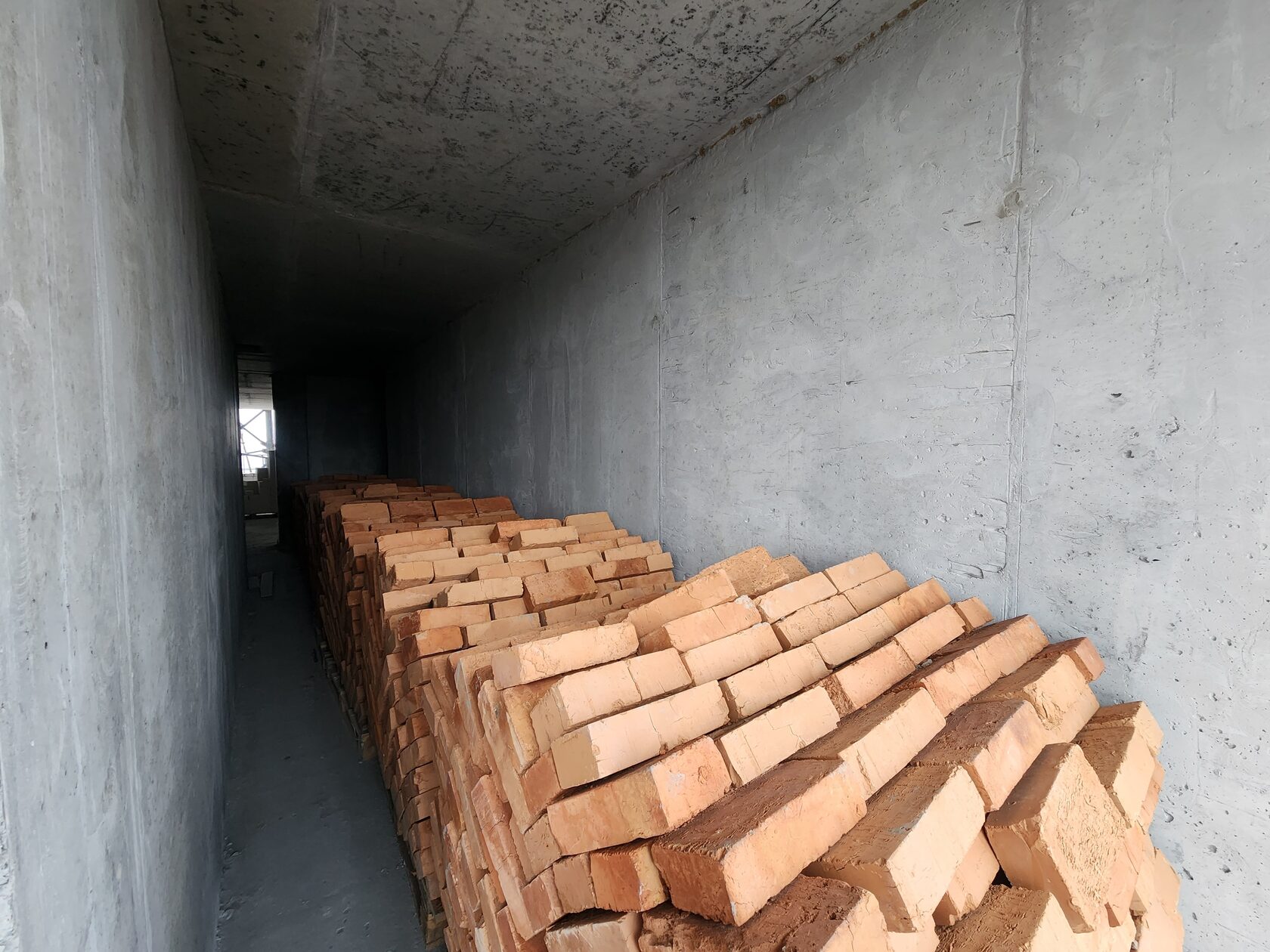

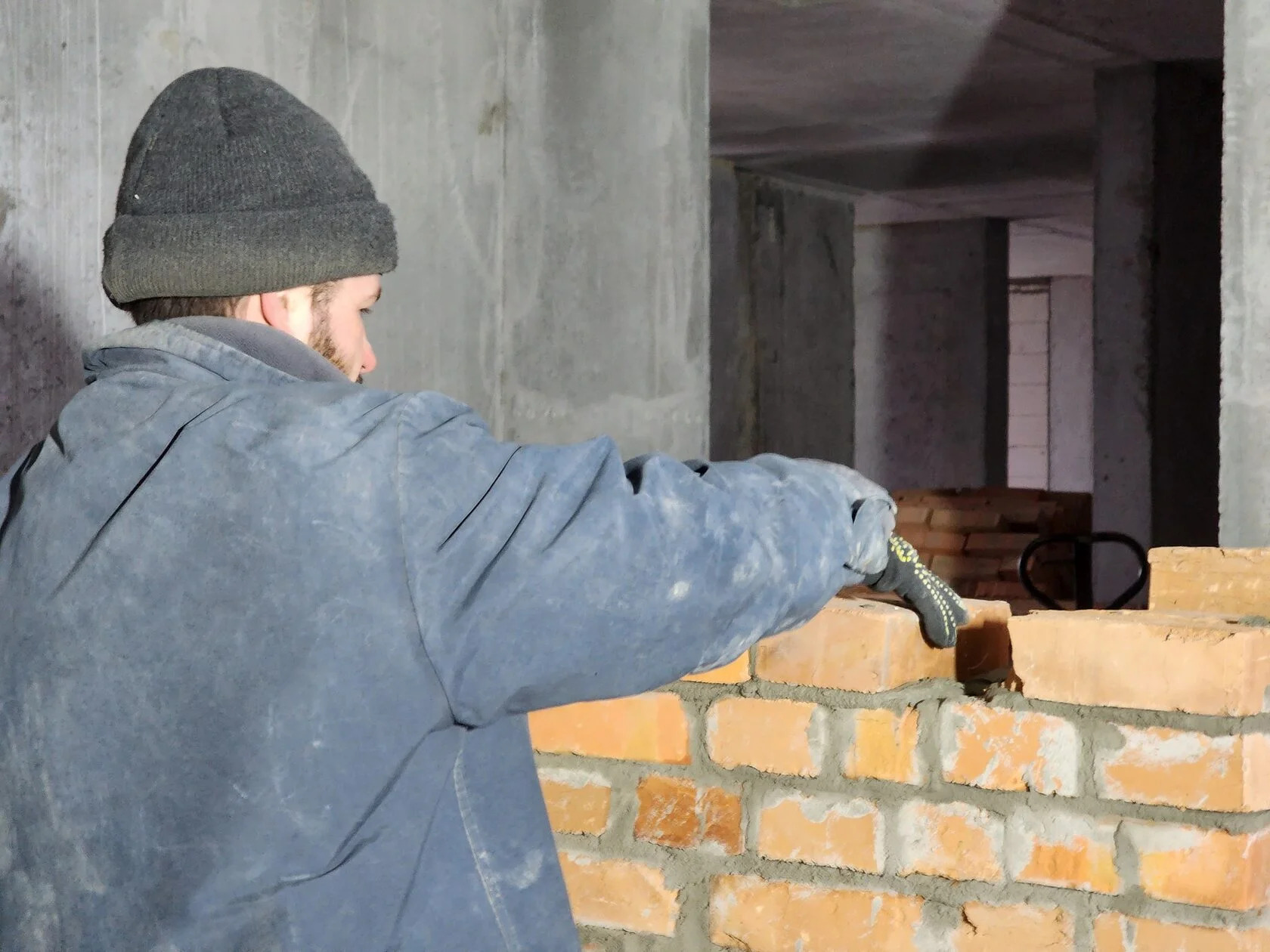

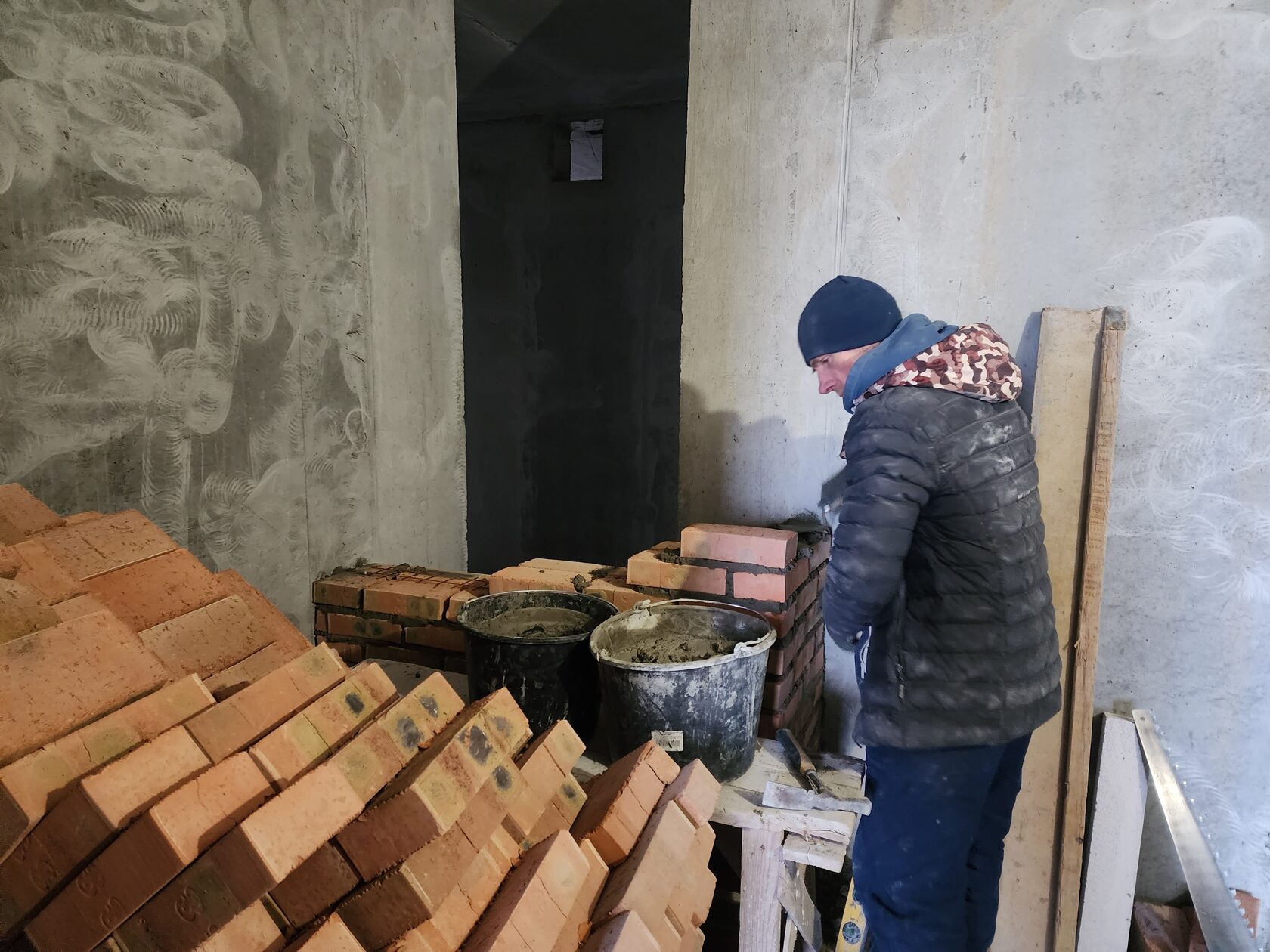

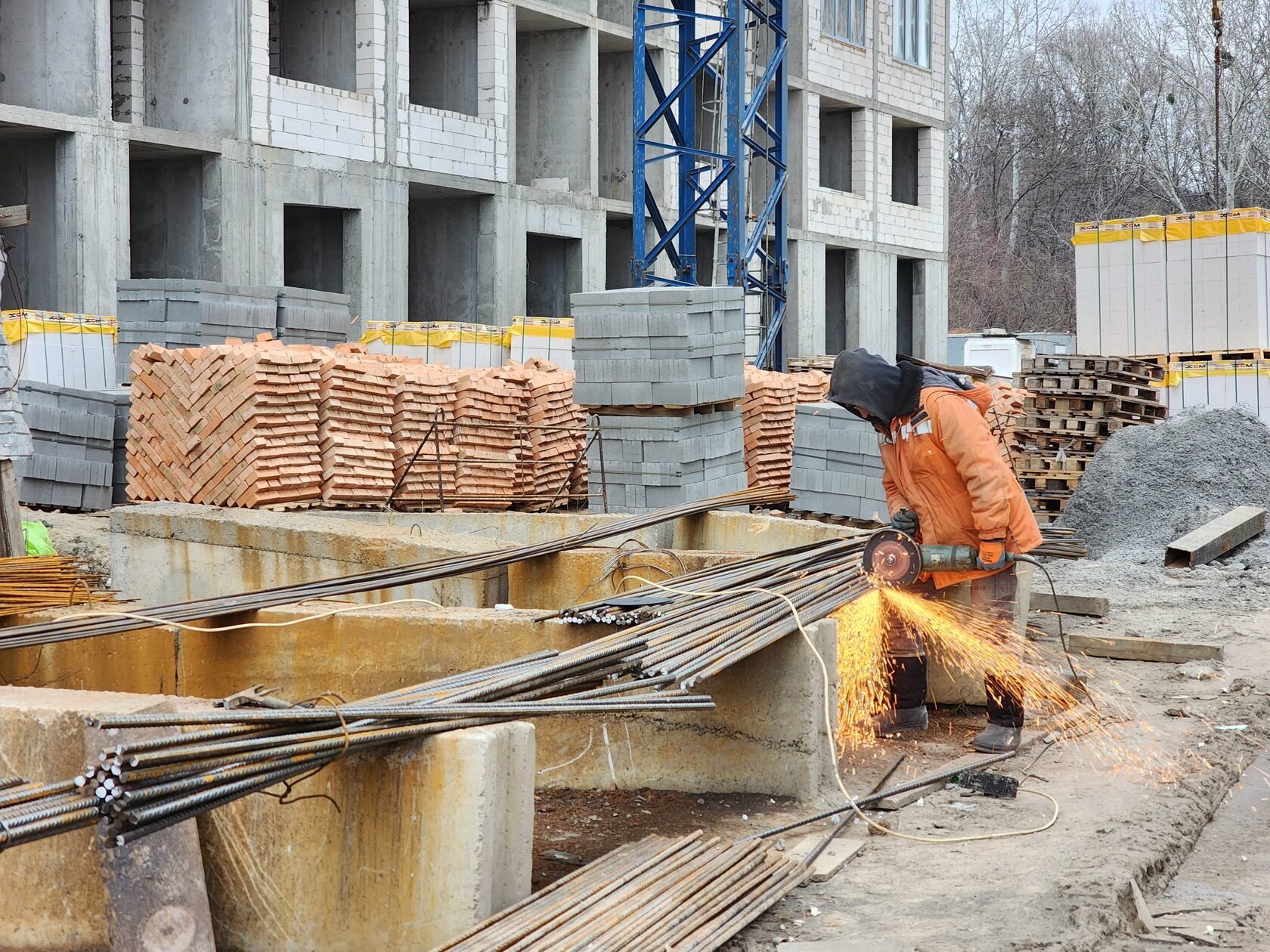

1) Влаштування кладки:

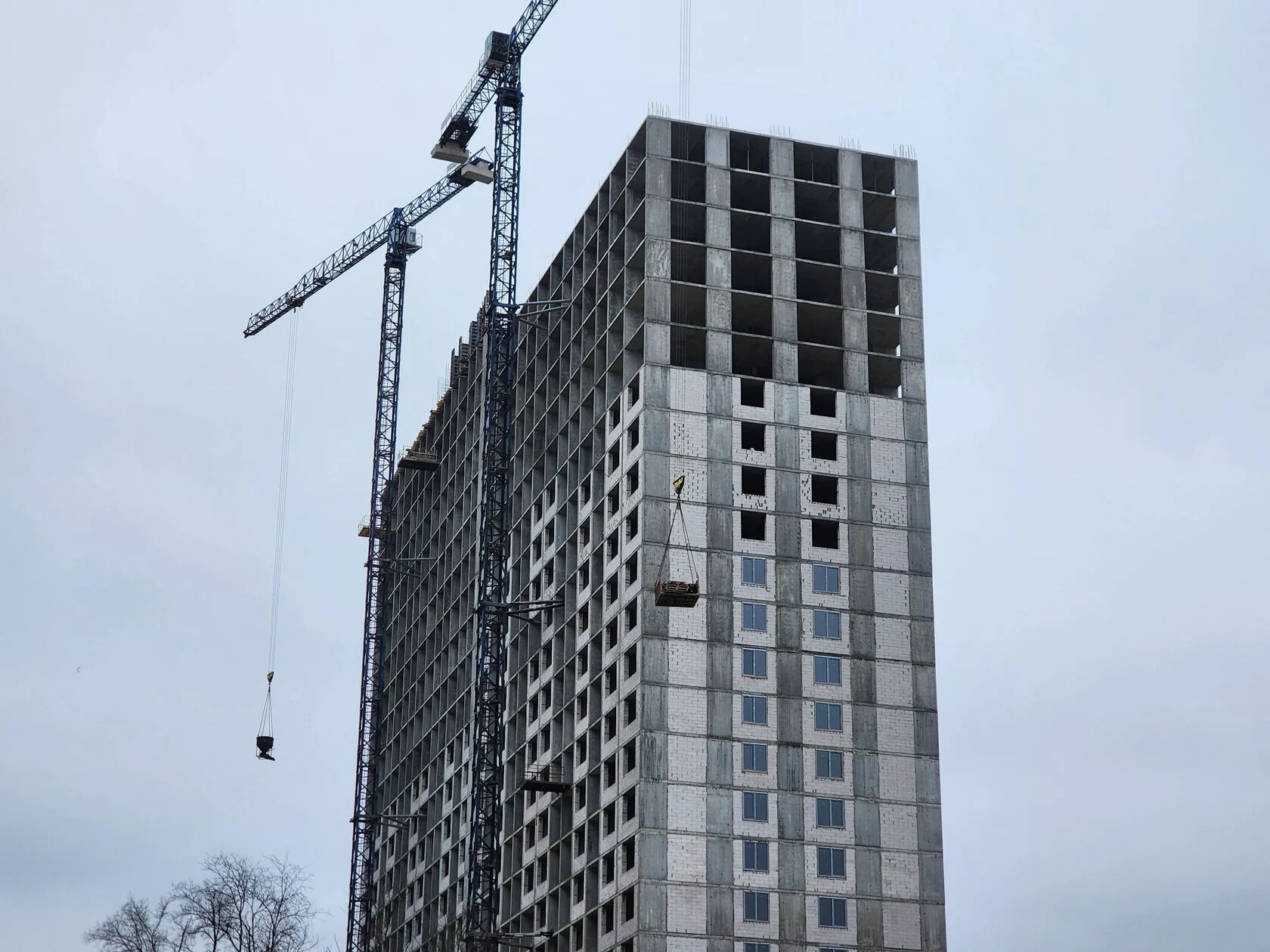

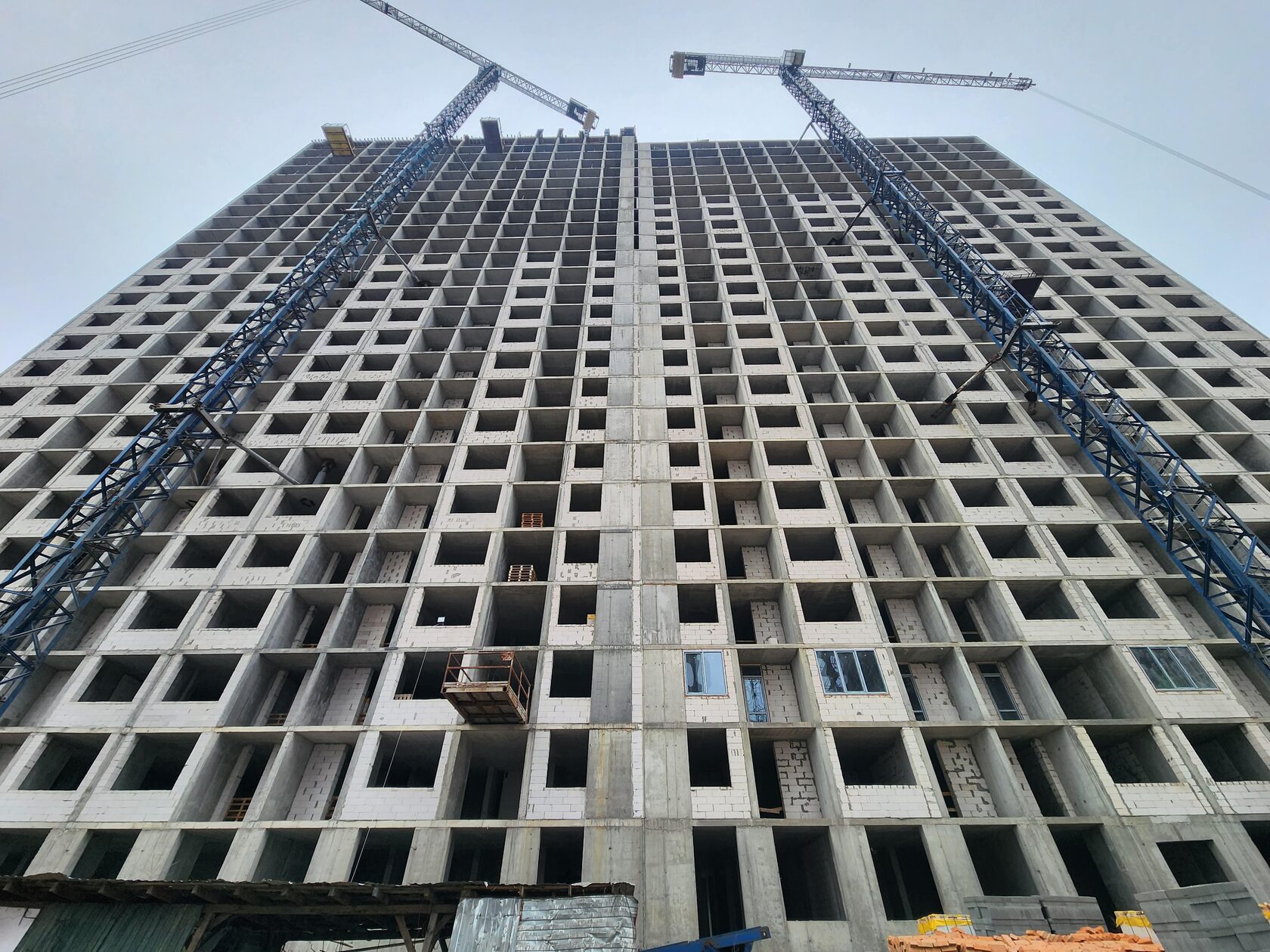

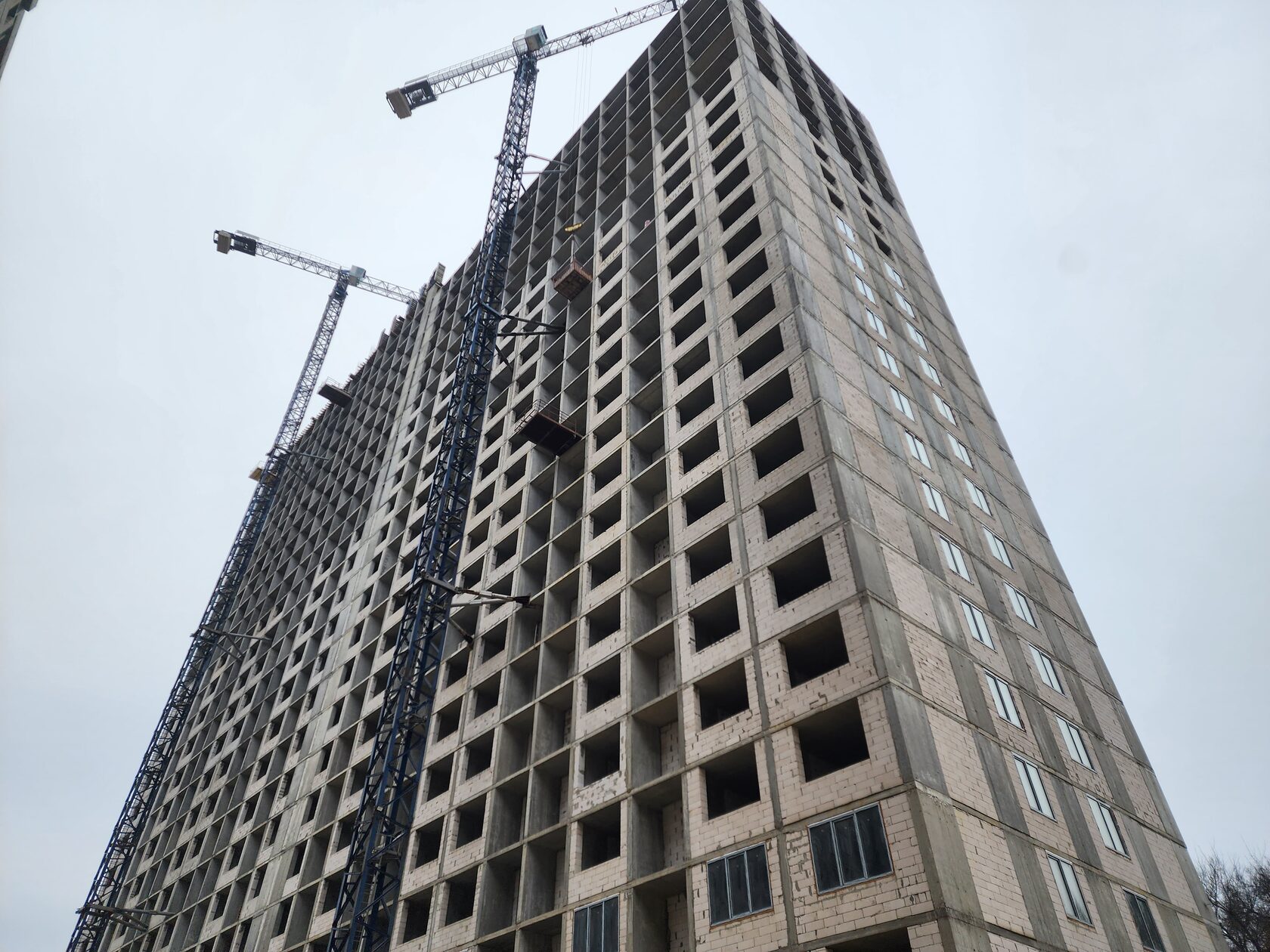

- зовнішні стіни виконані на 97%,

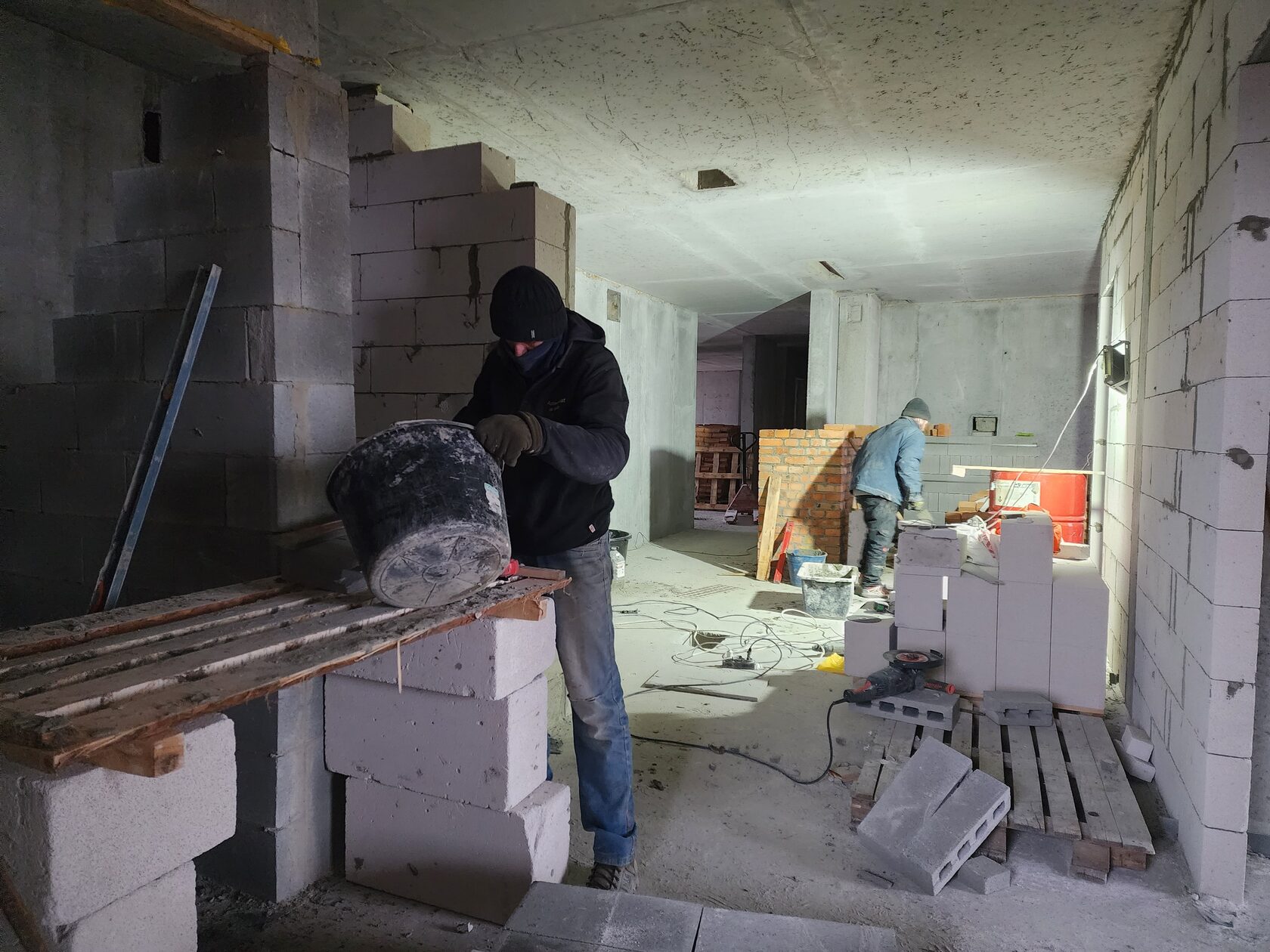

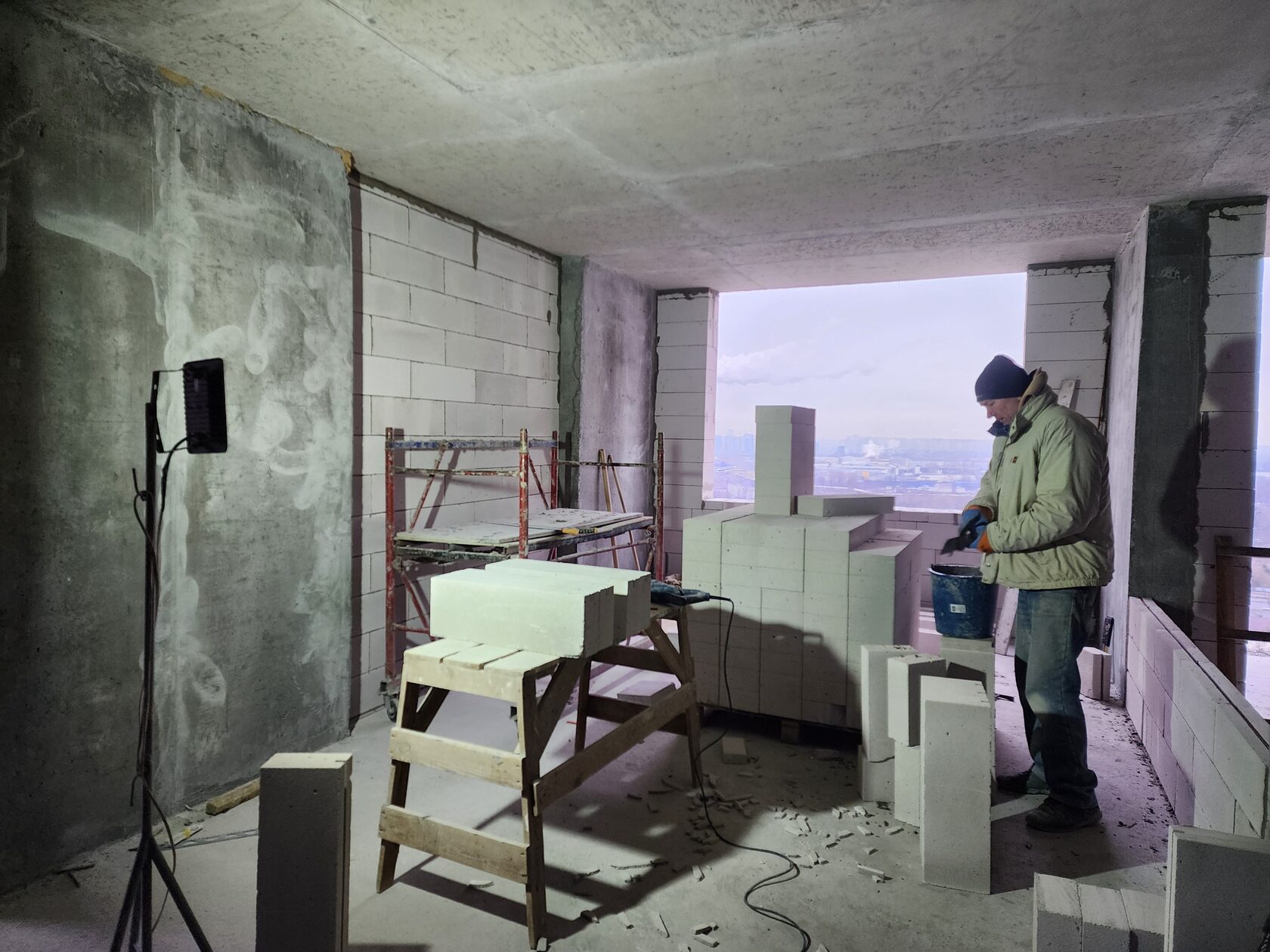

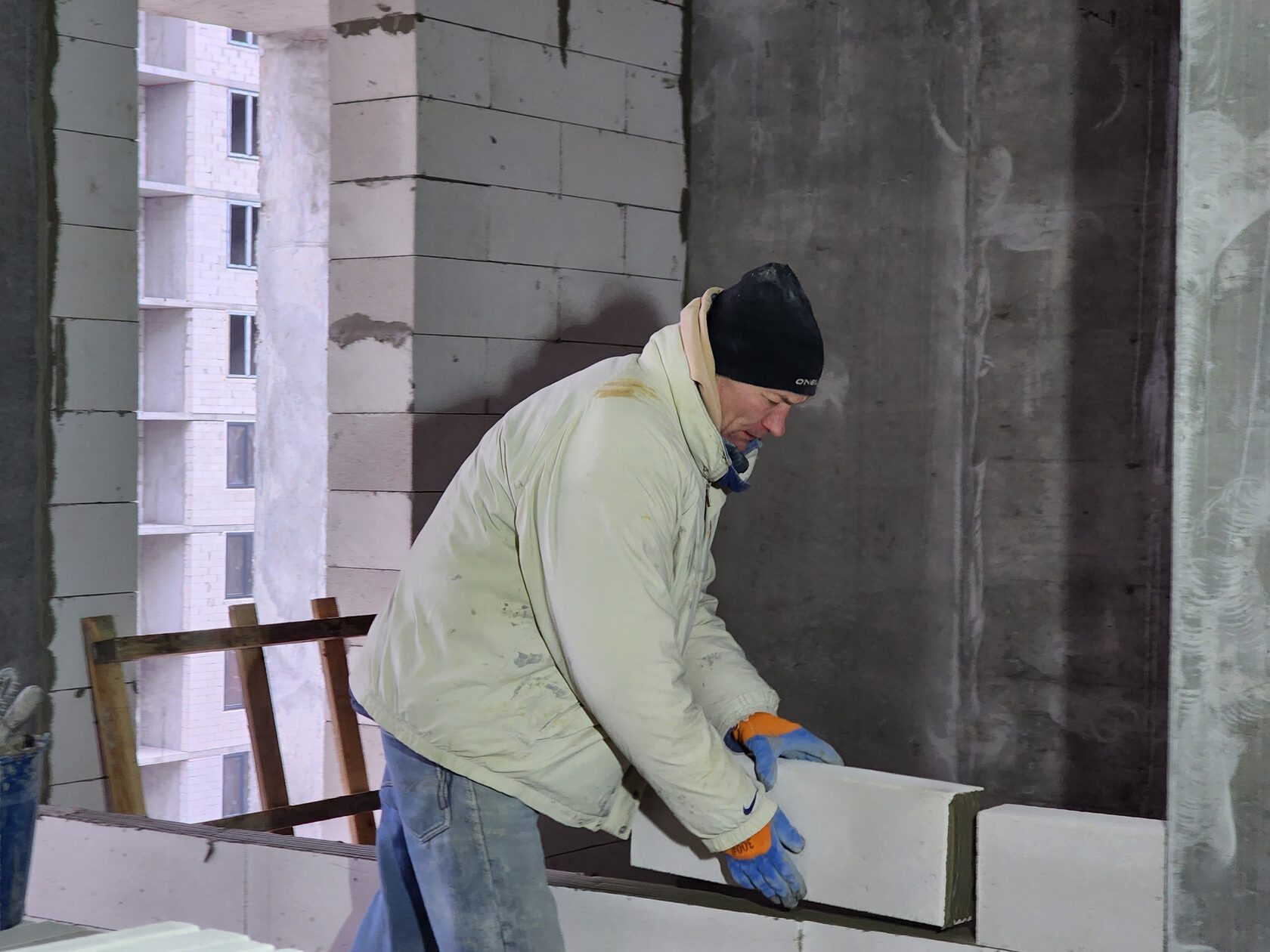

- внутрішні стіни та перегородки по секції #2 виконані по 26-й поверх включно,

- внутрішні стіни та перегородки по секції #1 виконані приблизно на 80%.

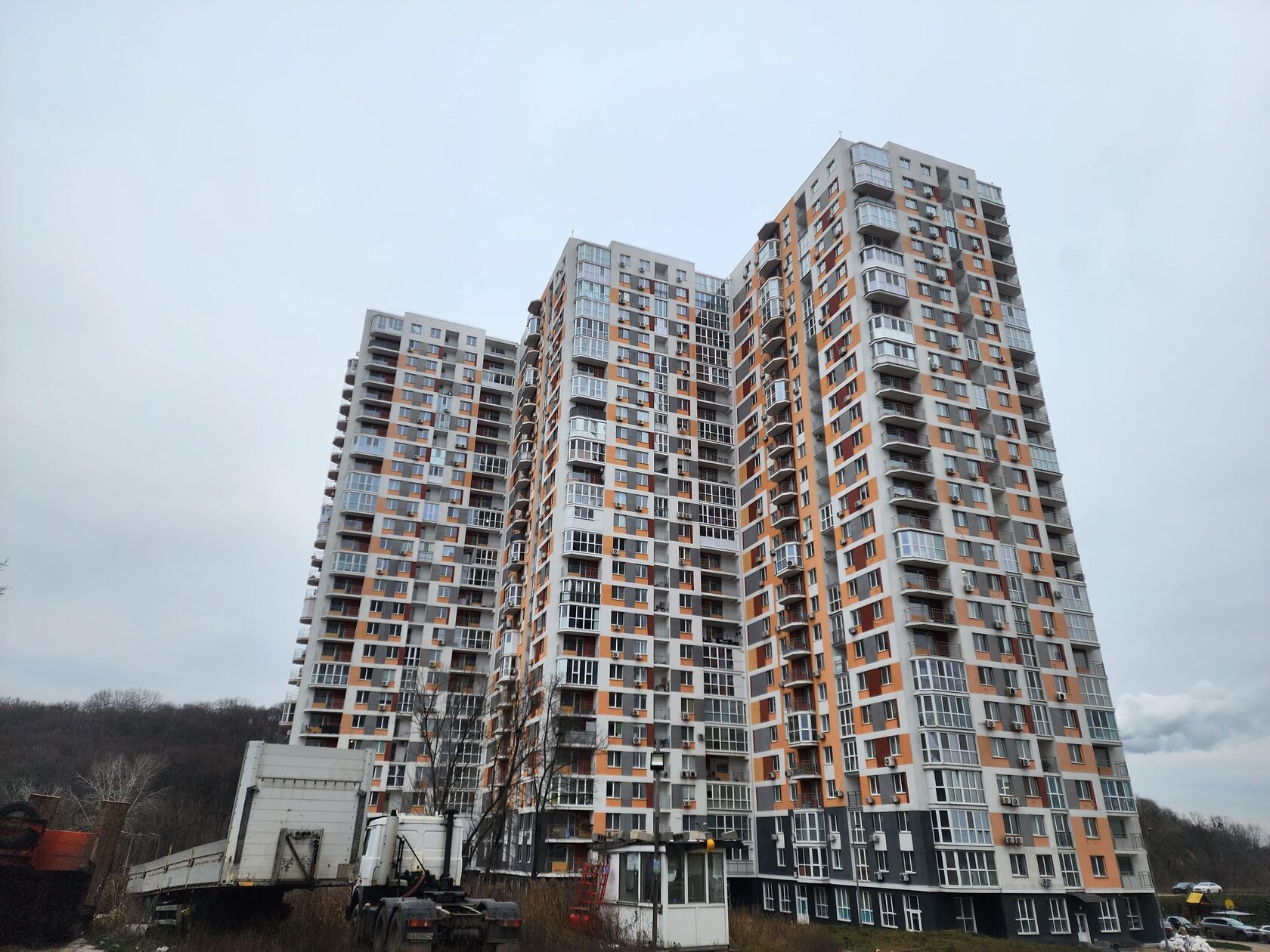

2) Фасад:

- виконана одна торцева сторона,

- відбуваються процеси улаштування кронштейнів під кошики кондиціонерів,

- займаються утепленням стін та балконів з двох сторін будинку.

3) Покрівля:

-виконано мурування надбудов в повному обсязі,

- виконано утеплення та стяжка на секції #2 в повному обсязі,

- виконано утеплення покрівлі на секції #1 в повному обсязі.

4) Вентиляція:

- розпочато улаштування вентиляторів димовидалення на секції #2.

5) Електрика:

- змонтовані лотки по стоякам в повному обсязі,

- відбувається процес монтажу кабеля під освітлення.

6) Вікна:

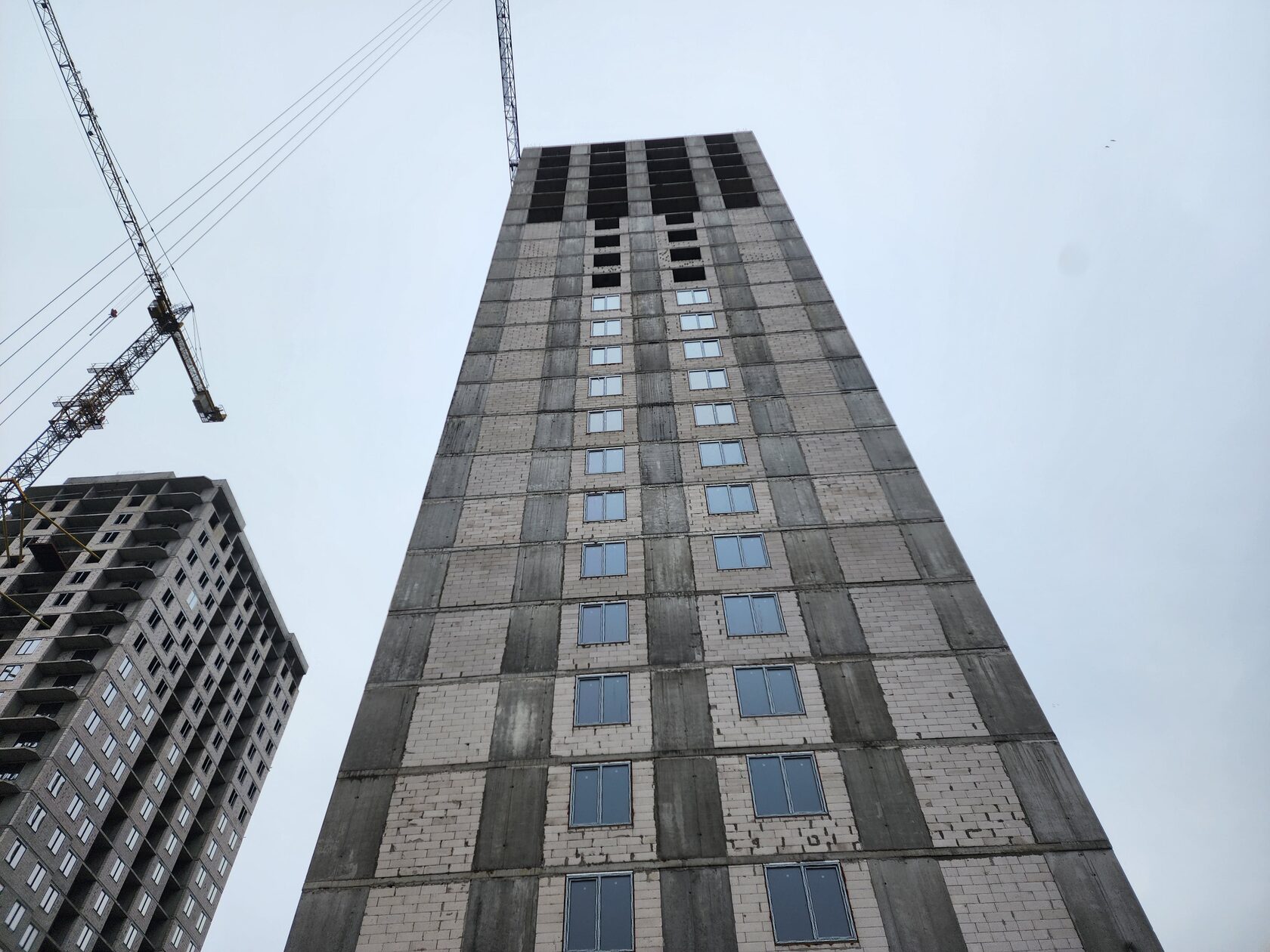

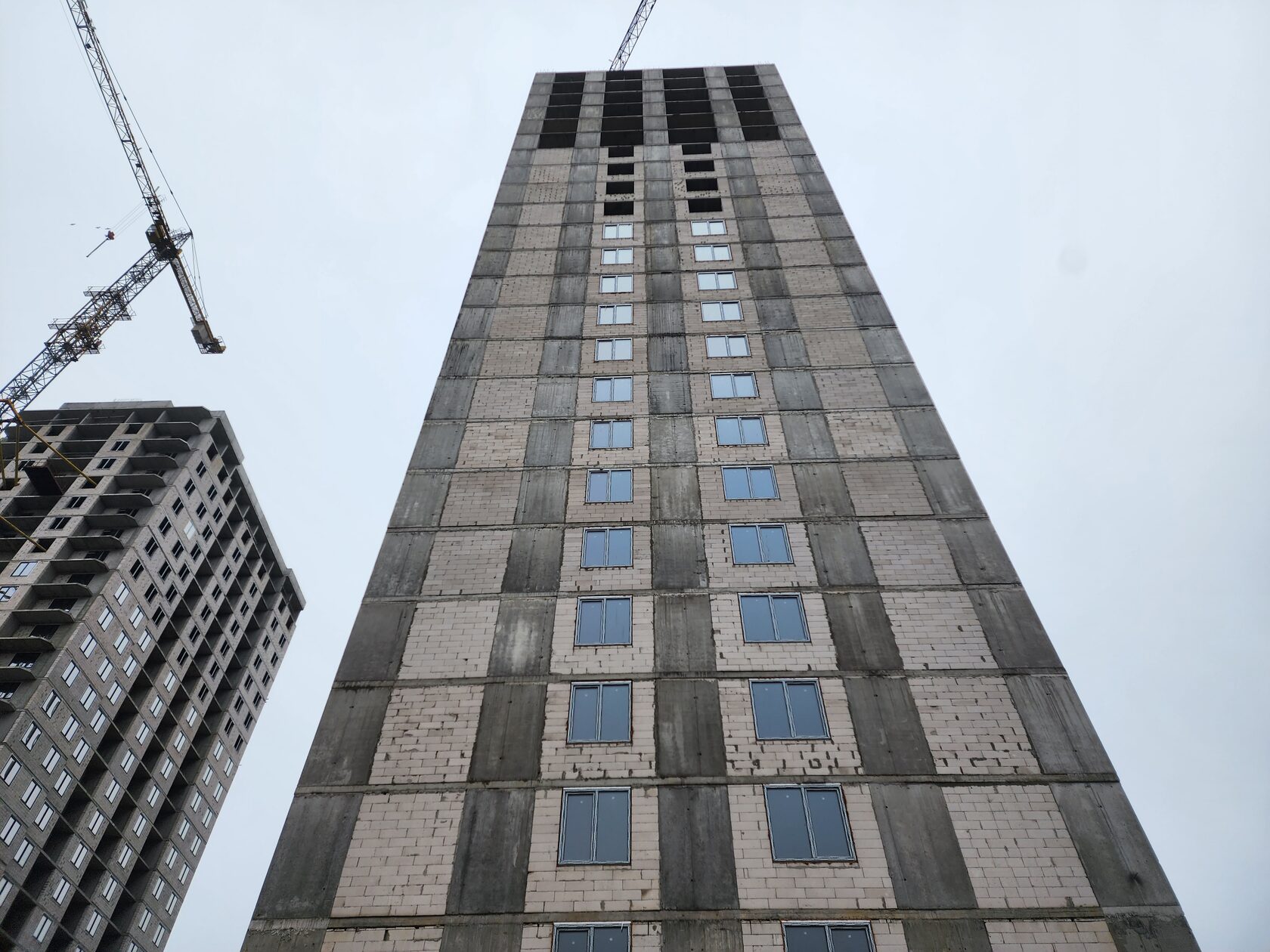

- змонтовані по секції #2 в повному обсязі,

- змонтовані по секції #1 на 85%.

7) Сантехніка:

- змонтовані стояки по воді, каналізації, пожежні стояки, стояки на

тепло по секції #2 в повному обсязі,

- відбувається монтаж фанових труб на секцї #2,

- на завершальному етапі монтаж чугунної каналізації в підвалі.
